工程项目管理其他费用控制
发布时间:2015-10-22 点击率:2176
一、创建费用科目

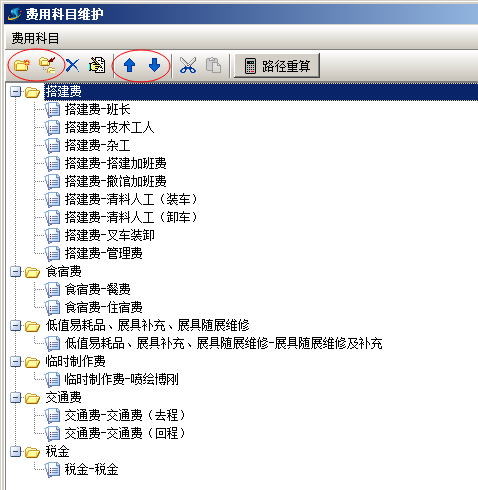

在工程项目管理软件财务模块右侧相关基础信息或者基础信息菜单中,完善费用科目分类及费用科目维护。
形式如下:
1. 费用科目分类,使用添加按钮,可以新建分类,修改按钮可以修改分类的名称。
2. 费用科目维护
使用左上角图标按钮,创建费用科目,第一个按钮的意思是新建平级科目,第二个按钮是新建子级科目,按上下的箭头可以调整上下位置,后面剪刀与文件代表的是复制与粘贴。

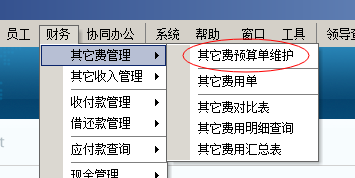

二、创建预算
其他费用预算单,在工程项目管理软件在财务菜单中第一项【其他费管理】,【其他费预算维护】中创建。

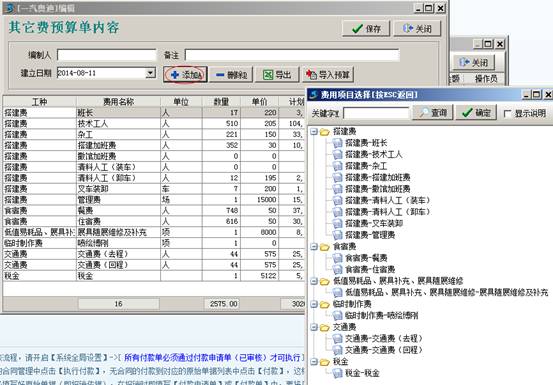

创建时,要先选中左侧项目后,在右侧列表中再点击【新建】按钮进行新建预算。q
在预算单中,点【添加】按钮就会弹出之前设定好的科目,以供我们选择使用。添加完成后,点保存按钮进行保存。保存完成后,我们可以在工程管理模块【项目维护】中进行预算与项目绑定。
绑定预算时,先在左侧选择项目,然后再进行预算绑定操作。
三、登记发生的业务明细
在工程项目管理软件财务模块中,使用其他费用单来等级发生的各种费用。例如:班长、技术工人、杂工的工资。

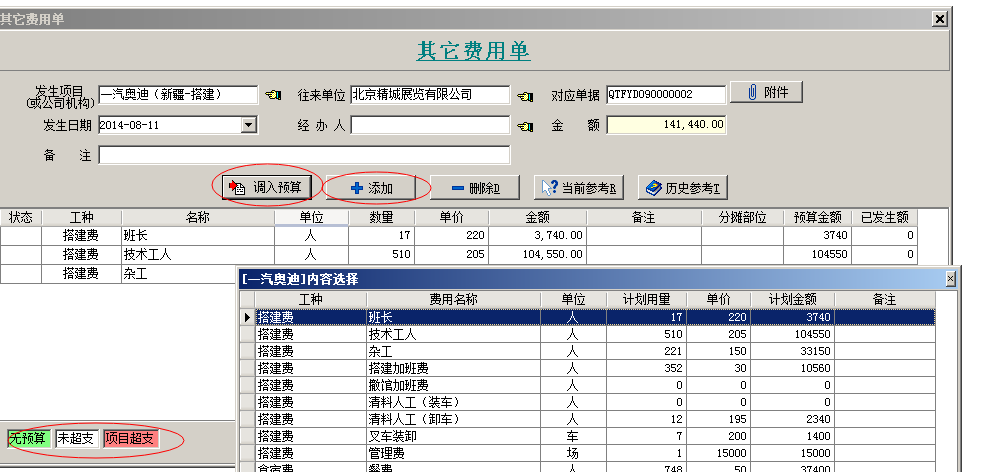

在列表其他费用单列表中,点【新建】按钮进行创建单据。
在单据中我们可以使用添加【按钮】进行添加,也可以使用【调入预算】功能,从预算里面调入。另外在单据中有预警机制,如果添加预算外的内容就明细会显示绿色,超过预算的就会明细显示红色。
四、预算与实际对比

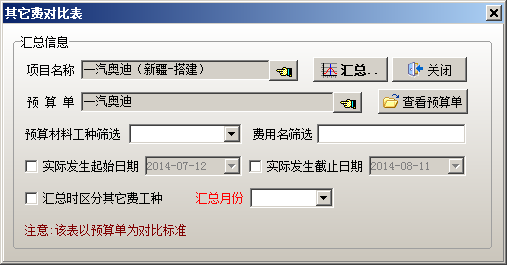

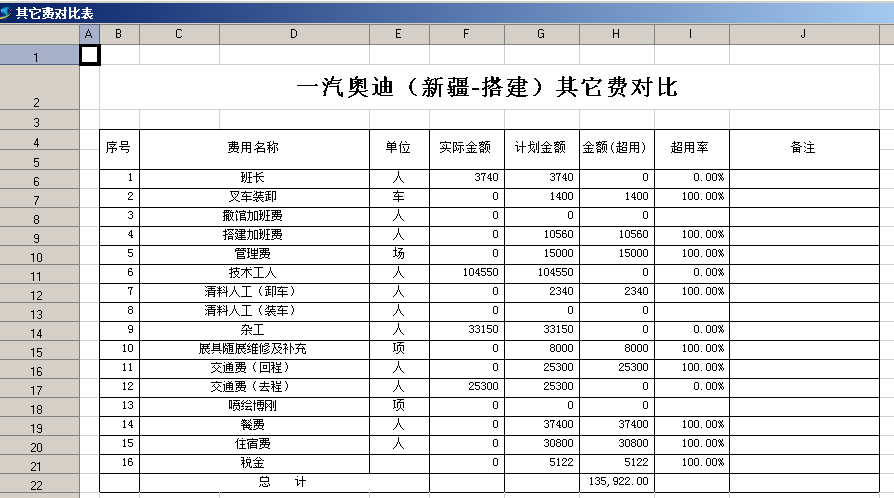

预算与实际对比,在财务菜单中第一项【其他费管理】,【其他费对比表】中查询。
使用时选择好项目,选择好预算单,然后点【汇总】按钮,进行统计。
