用料申请单的用法

发布时间:2019-06-17   点击率:2892

        应用场景:【用料申请单】一般用于项目上的材料、设备或工具的申请,它可以从金石工程项目管理软件已经建立的【材料预算单】中引入,也可以自行添加形成用料申请。【用料申请单】的用法具体如下

1、【用料申请单】的建立-【材料预算单】中调入

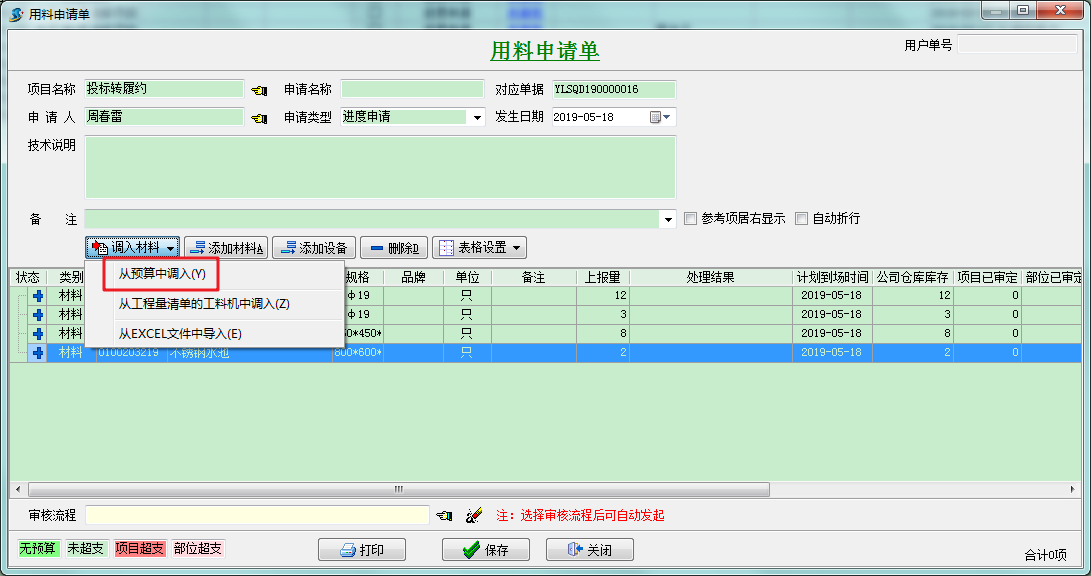

项目部提交用料申请,新建【用料申请单】,如下图所示,从预算中调入

2、【用料申请单】的处理

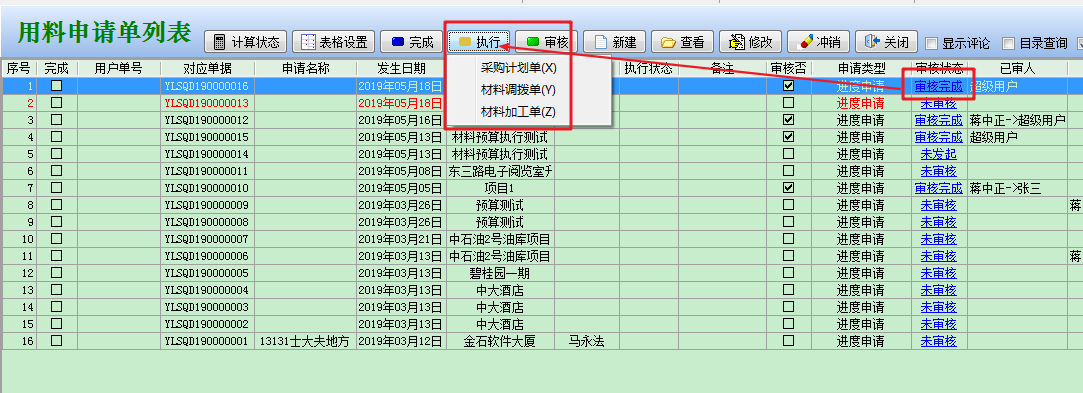

      工程部根据预算对项目部上报的【用料申请单】进行审核处理,如下图所示,

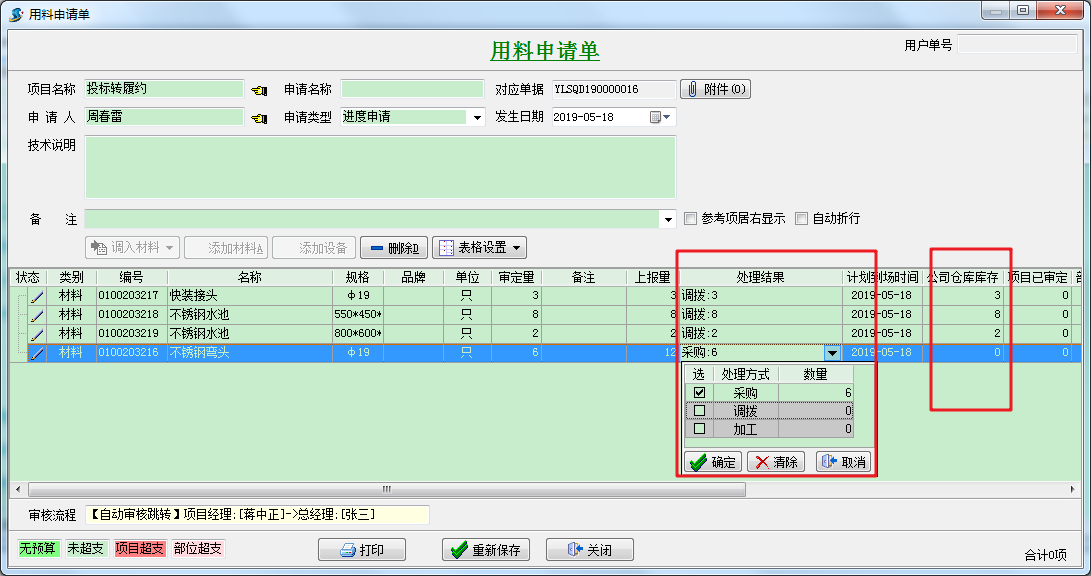

      在审核流程环节中,我们可以根据项目实际进度状况和库存状态对申请的材料项进行逐一判断处理,若目前总库中有显示足够库存,我们可以选择调拨;若总库中没有库存,我们可以选择采购,其他情况,可以选择加工。

3、【用料申请单】的执行

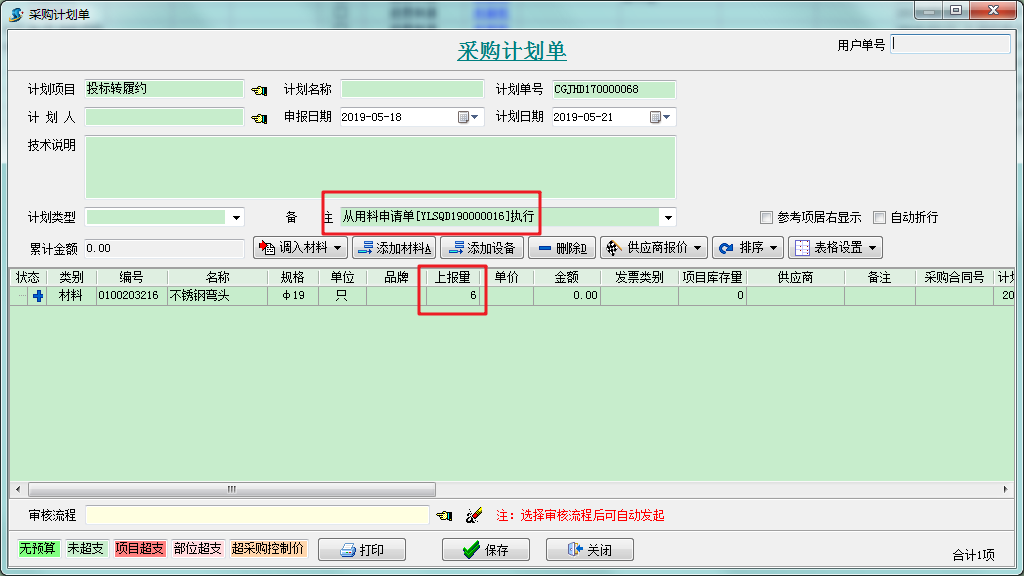

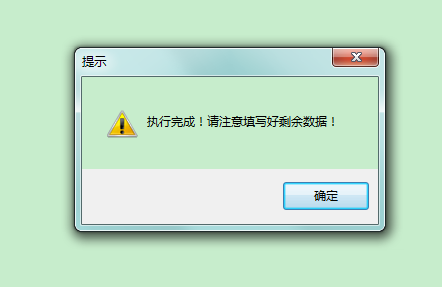

      在【用料申请单】列表中,工程部对经过审核通过的单据进行执行操作,如点击执行采购计划单,会自动执行采购计划单,如下图所示@金石工程项目管理

在弹出的【采购计划单】界面中,我们可以看到申请单做过采购处理的材料自动带入过来,


        如上图所示,上报采购数量与用料申请单中处理结果中执行采购的数量相等,并且备注中提示由【用料申请单】执行。执行调拨和执行加工不一一截图,和执行采购计划单类似。

注:材料事前采购流程情况多、每种流程所有的单据种类各不相同,下面介绍两种情况的采购:

1、一个项目一次采购,这种项目上直接做【采购计划单】走多级审核,在【采购计划单】中审减。

2、多个项目分别申请、审减后再集中采购,单据流程为【用料申请单】->【采购计划单】。

本节的【用料申请单】在第二种情况中使用,【采购计划单】可集中将多个项目的【用料申请单】集中采购。
