租赁周转材料—租赁租入、租赁还租、租赁接割、租赁报损、租赁调拨和租赁报停等
一、【租赁租入单】
【租赁租入单】是工程项目管理软件用来登记租赁材料进场的业务单据。录入本单据前,需先录入要用到的基础信息中的【租赁材料维护】、【项目维护】、【往来单位维护】。
该单据影响【租赁材料库存查询】。点击主菜单中的【租赁】->【租赁材料管理】->【租赁租入单】

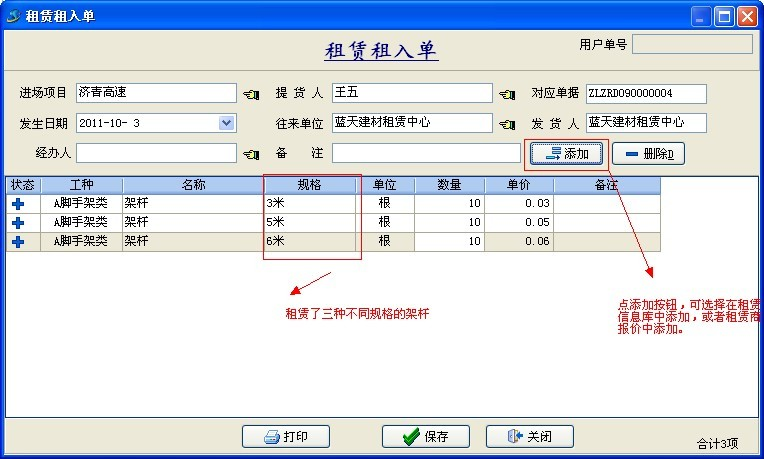

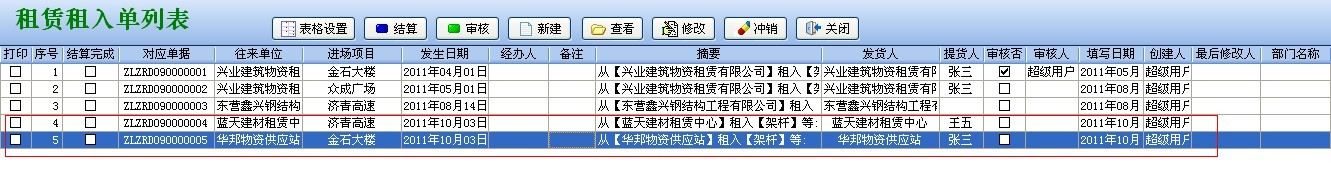

如上图:租入了【蓝天建材租赁中心】的架杆3米、5米、6米的三种。【保存】后,再【新建】一张单据:如下图:

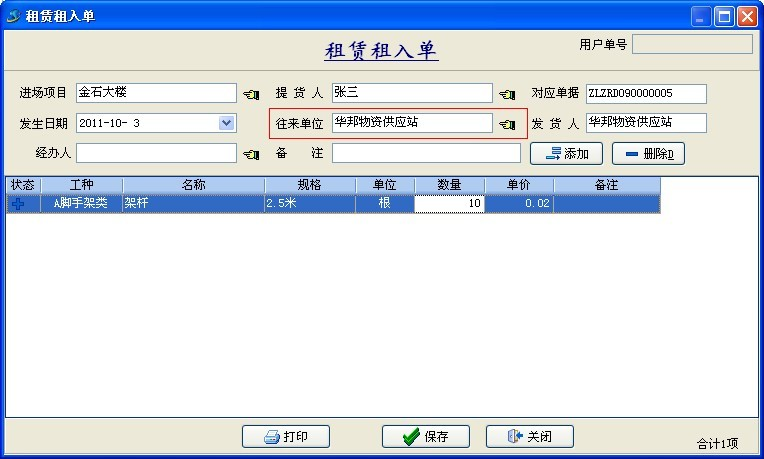

如上图:租入了【华邦物资供应站】的架杆2.5米的【保存】后,返回到租赁租入单列表中,如下图:
二、租赁还租单
【租赁还租单】是用来登记将租赁材料归还租赁商的业务单据。录入本单据前,需先录入要用到的基础信息中的【租赁材料维护】、【项目维护】、【往来单位维护】。
该单据影响【租赁材料库存查询】。
点击主菜单中的【租赁】—>【租赁材料管理】—>【租赁还租单】打开租赁还租单列表点【新建】按钮

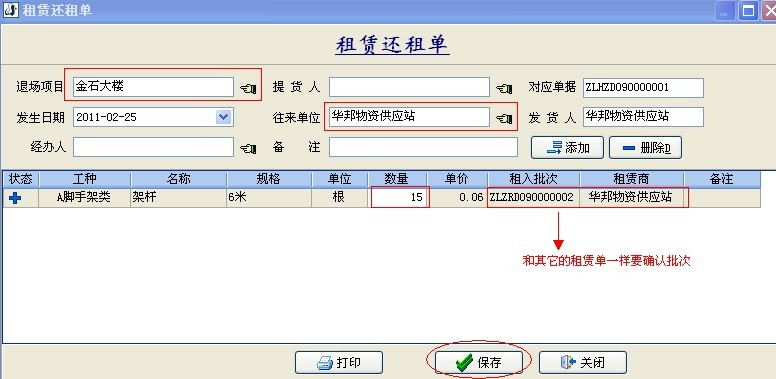

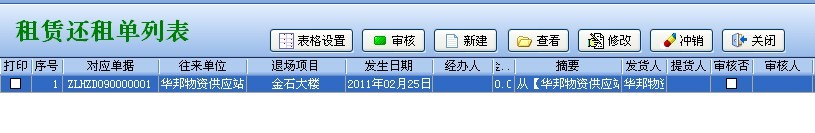

如上图:归还了【华邦物资供应站】的6米架杆15根。【保存】后返回到租赁还租单列表中,如下图:
三、租赁接割单
【租赁接割单】是用来登记租赁材料在工地上发生接、割的业务单据,租赁材料接割后将重新影响库存。录入本单据前,需先录入要用到的基础信息中的【租赁材料维护】、【项目维护】。
该单据影响【租赁材料库存查询】。
点击主菜单中的【租赁】—>【租赁材料管理】—>【租赁接割单】打开租赁接割单列表 点【新建】按钮,录入如下:

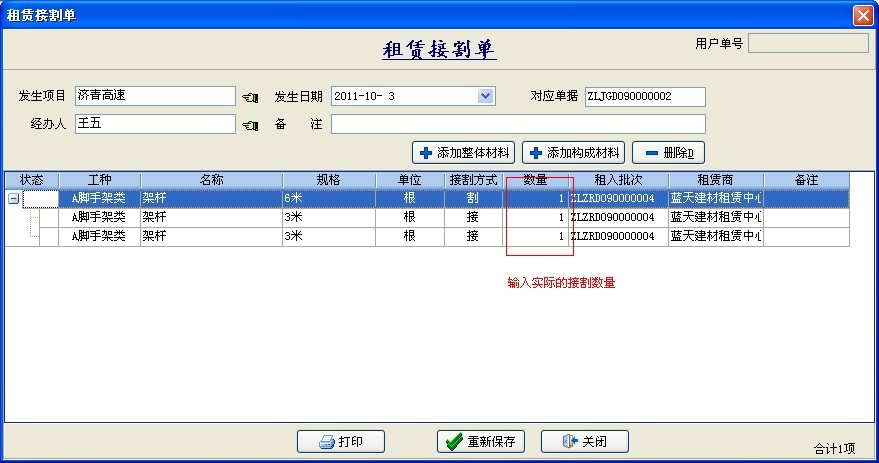

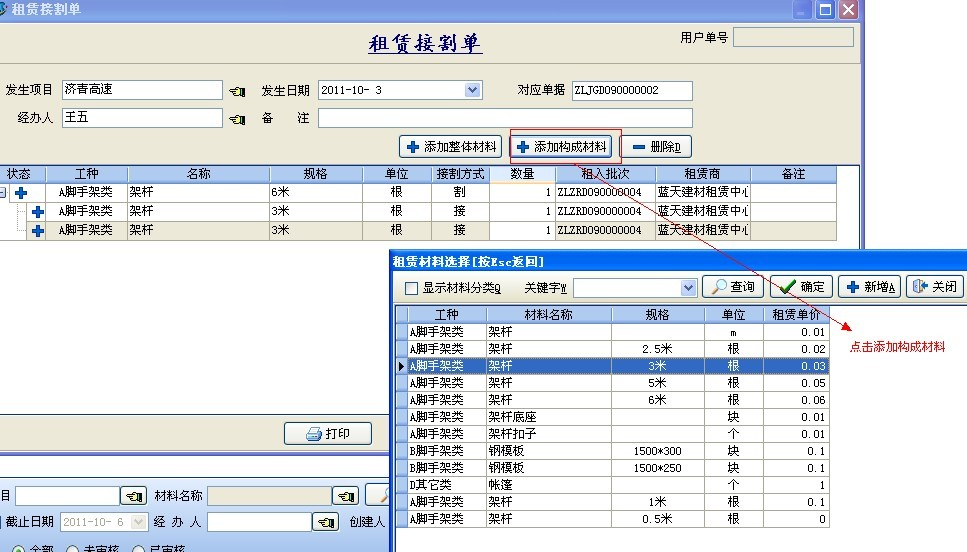

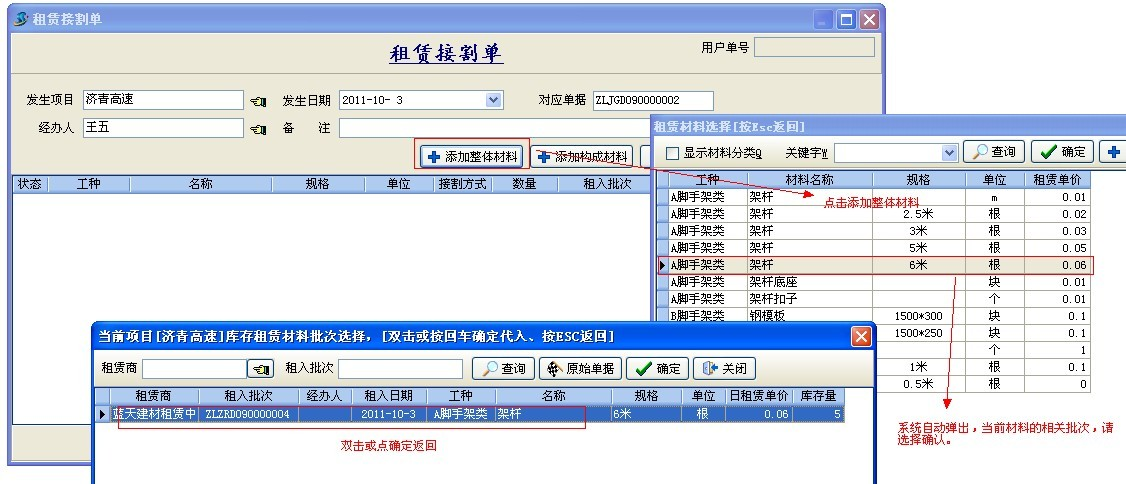

如上图:点击【添加整体材料】后确定了(ZLZRD0900004批次)的6米架杆,接着点击【添加构成材料】,如下图:
确定了分割出的材料为3米的架杆,返回后如下图:

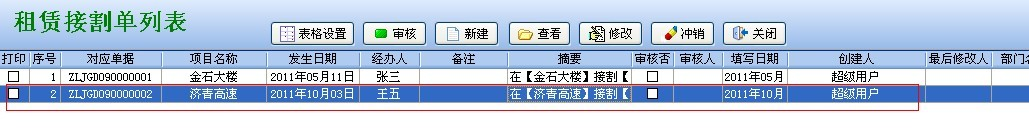

如上图录入完发生数量点击【保存】,返回到租赁接割单列表中,如下图:

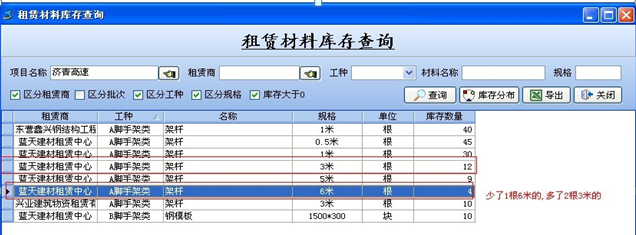

此时点击主菜单【租赁】->【租赁材料库存查询】,查询【济青高速】库存材料如下:
四、租赁报损单
【租赁报损单】是工程项目管理软件用来登记租赁材料在现场损坏或丢失的业务单据。录入本单据前,需先录入要用到的基础信息中的【租赁材料维护】、【项目维护】。
该单据影响【租赁材料库存查询】。
点击主菜单中的【租赁】—>【租赁材料管理】—>【租赁报损单】打开租赁租入单列表 点【新建】按钮,录入如下:

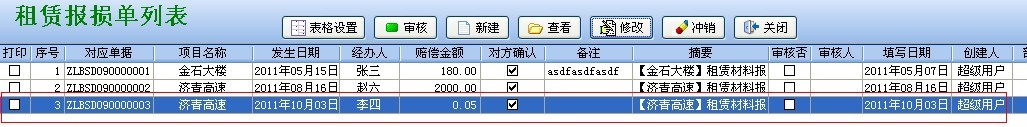

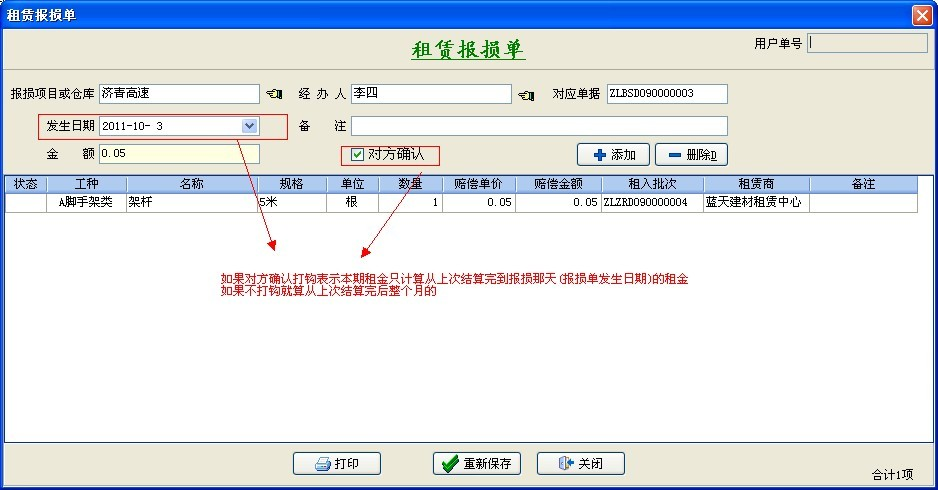

如上图:【济青高速】丢失了【蓝天建材租赁中心】(ZLZRD090000004)批次5米架杆1根,【保存】后,返回到租赁报损单列表中,如下图:
五、租赁调拨单
【租赁调拨单】是工程项目管理软件用来登记租赁材料由某个工地调拨到另一个工地的业务单据。
该单据影响【租赁材料库存查询】。点击主菜单中的【租赁】—>【租赁材料管理】—>【租赁调拨单】打开租赁调拨列表点【新建】按钮,如下图

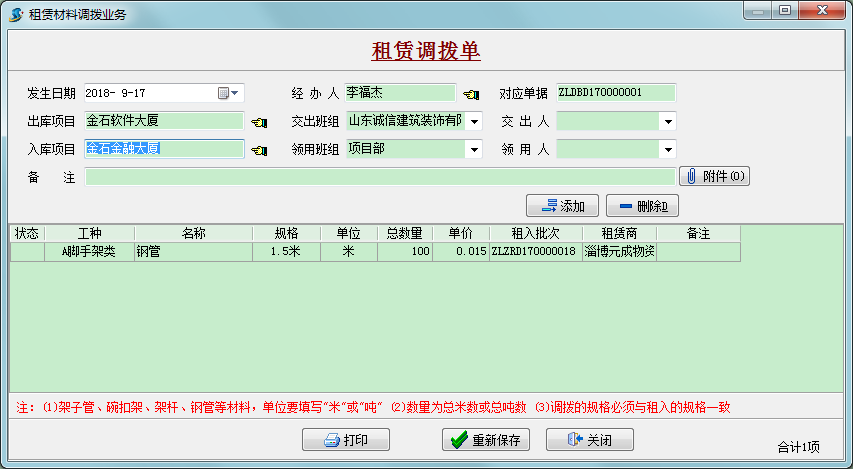

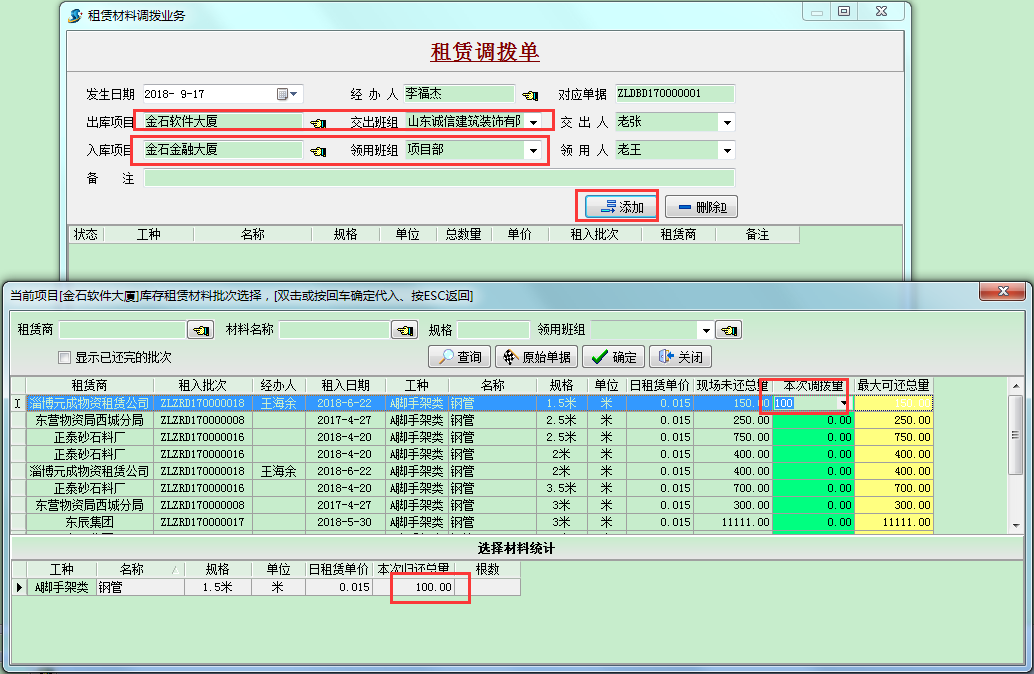

在这里,我们从金石软件大厦调拨100米的钢管到金石金融大厦,如上图所示,
最后点击保存,调拨操作结束。
调拨单做成后,意味着 从调拨进场之日起,相应的租赁费用计算在金石软件大厦这个项目上,相应的成本也会出现在这个项目上。
注意:租赁调拨后的材料,必须返还原项目后,才能做之后的还租处理。
六、租赁报停单

【租赁报停单】是工程项目管理软件用来记录进场租赁材料的报停情况的业务单据。如下图所示,此处需要注意的是,可以对该往来单位的所有批次租赁材料都做报停处理,也可以添加其中一种或几种租赁材料做报停处理。如下图所示,我只对1.5米的钢管做了报停处理。
上面的图示,是对该往来单位的所有租赁批次的材料作报停处理。
